易縣抽水蓄能電站2號機組定子吊裝就位 |
|
|
|

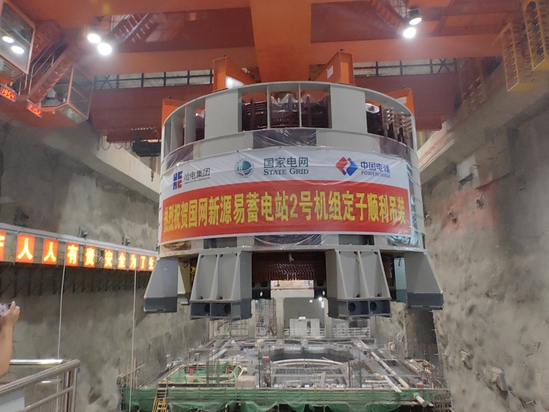

6月6日,由機電安裝分局承建的易縣抽水蓄能電站2號機組定子精準吊裝就位。 定子是發電機組的重要組成部分和核心部件之一,由定子機座、鐵心和繞組等三大部分組成。在發電機投入運行時,轉子在水動能的帶動下旋轉,并在定子形成的磁場中切割磁感線產生電流,從而完成機械能到電能的轉換。 定子組裝精度高、難度大、工序繁雜、工程量較大,是抽蓄機組安裝過程中的關鍵工序。2號機組定子組裝工作于2025年1月18日開始,2月25日完成定子鐵心疊裝及驗收,有電氣試驗均一次性通過。組裝完成后定子外徑8660毫米,定子機座高度4150毫米,與定子支墩把合后高5710毫米,定子起吊重約370噸,含吊具整體起吊重量達472.6噸。 為保證此次吊裝順利完成,項目部結合以往大件吊裝經驗,優化吊裝方案,明確人員職責分工,現場進行安全及技術交底,落實吊裝路徑及實施細節,精準規劃每一步操作,對吊裝全程實時全過程監控,最終2號機組定子精準落位。 下一步,項目將全力推進1號機組下機架、轉子安裝等工作。河北易縣抽水蓄能電站是河北省構建新一代電力系統、服務能源轉型與經濟社會發展的重大工程。電站裝機容量1200兆瓦,額定水頭354米,安裝4臺立軸單級混流可逆式水泵水輪機,單機容量300兆瓦。易縣抽水蓄能電站首臺機組計劃于2025年底投產發電,全部機組于2026年投產發電。電站建成后將以500千伏線路接入河北南部電網,承擔起電網調峰、填谷、調頻、調相、緊急事故備用等任務。 |
|
|
